jeudi 29 avril 2010

Viabilisation

Les arrivées d'électricité, téléphone et eau pénètrent dans la maison ...

mercredi 28 avril 2010

Puits canadien

Le tuyau du puits canadien est posé. L'une de ses extrémités repose dans le sous-sol jusqu'à ce que la VMC soit installée.
L'autre extrémité du conduit longe le tuyau d'évacuation des eaux usées et ressortira de terre à l'autre bout du terrain.

vendredi 16 avril 2010

mercredi 14 avril 2010

Raidisseurs

Sur chaque extrémité des murs, il faut placer un raidisseur métallique (une barre d'acier) pour éviter que le mur ne se courbe sous son propre poids. Pour éviter que des traces de rouille n'apparaissent à la longue, toute les barres ont été peintes à l'antirouille avant d'être mises en position.

lundi 12 avril 2010

J7: Le soir

Une demi-journée de travail pour terminer en douceur.
Fin de la partie bois : l'ensemble des madriers, des solives et des chevrons sont en place (environ 980 pièces). Il est enfin temps de ranger les outils en attendant que le couvreur débute son travail (d'ici ce week-end normalement).
Y'en a un qui est content sur la photo !!!

J7: Photos de la façade ouest


dimanche 11 avril 2010

J6: On approche du but...

Cet après-midi, nous nous sommes attaqués aux chevrons, et les madriers à côté, c'est de la rigolade !
Pourtant, les "petits" chevrons étaient assez faciles à manipuler. Ce sont vraiment les chevrons les plus longs qui nécessitaient une main d'œuvre importante : 4 personnes en bas et 4 personnes à la réception.
Demain, nous procéderons à la mise en place définitive de la charpente.

J6: Mi-journée

Rang 38
Terminus, tout le monde descend ... plus que la charpente !!

samedi 10 avril 2010

J5: Le soir

Rang 32
L'étage avance ! Les fenêtres sont fermées.
Il nous reste 6 rangs avant la charpente ...

J5: Fin de journée

J5: Mi-journée

Rang 20
Fin du plancher et quelques rangées

vendredi 9 avril 2010

J4: Le soir

Problème corrigé, il a fallut créer une entaille manquante et tout est rentré dans l'ordre. Cela nous a tout de même fait perdre la quasi totalité de la journée. Le plancher (temporaire) de l'étage est tout de même réalisé à plus de 90%.

J4: Mi-journée

On est bloqué.
Une des solive ne veut pas se placer correctement, en fait elle est en place à ses 2 extrémités mais le milieux ne veut pas parcourir les 2 derniers centimètres malgré nos coups de masse acharnés.

jeudi 8 avril 2010

J3: Le soir

Une seule rangée de madriers aujourd'hui mais un gros travail sur les solives et le plancher

J3: Mi-journée

Rang 17 et solives de l'étage

mercredi 7 avril 2010

mardi 6 avril 2010

J1: Le soir

Rang 11

J1: Mi-journée

Rang 5

J1: Aujourd'hui on commence

Ce matin, sur la dalle, il n'y a rien.
Ce soir, il y aura nos premières rangées.

lundi 5 avril 2010

La pause de midi

Amis et famille à l'heure de l'apéro
Apéro largement mérité vu le nombre de pièces et le poids que cela représente

Le Tri

Le bois est là, c'est bien. Maintenant il faut trier chaque pièce par ordre de rangée pour pouvoir s'y retrouver !
Donc il faut bouger une par une chaque pièce de chaque palette et lui faire rejoindre le tas de sa rangée. Chez nous il y a 38 rangées ...


vendredi 2 avril 2010

Poirot Construction

Un petit peu de pub !

Cette société nous accompagne depuis plus d'un an. Avec beaucoup de sérieux et une grande disponibilité, l'équipe de Poirot Construction nous a aidé à réaliser notre projet qui commence enfin à se concrétiser !

Merci à vous, merci à votre équipe.

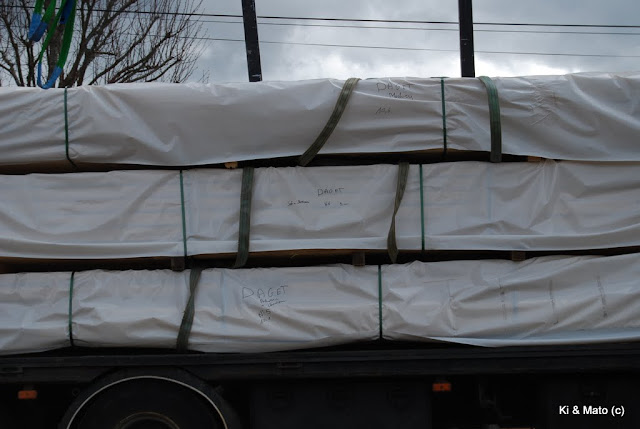

Le bois est arrivé

Ce début d'après-midi, le camion du constructeur est arrivé avec ses 20 tonnes de bois. Cela représente 8 palettes de madriers et de charpente plus une de quincaillerie.


Faites le calcul, 20 tonnes pour 8 palettes cela veux dire une moyenne de 2,5T par palette. C'est ce qu'on a ressenti quand nous avons dû déplacer la palette de bois de finition (lambris, planche de rive, etc ...). Dommage que la grue ne pouvait pas descendre le chemin ...
Le temps a été clément (c'est pas comme ce soir) malgré des prévisions pas top du tout.

Le drain

Ces dernières 48 heures ont été intenses !

Il a fallu un peu travailler le terrassier au corps pour qu'il vienne aujourd'hui poser le drain et remblayer. Puis se mettre d'accord avec le constructeur de la maison pour qu'il livre avant le week-end.

Pour le terrassement, c'est fait. Le drain est en place, le trou est rebouché, du coup on peut accéder à la dalle sans échelle (ce qui sera beaucoup beaucoup plus pratique quand on portera les madriers)

jeudi 1 avril 2010

C'est la m...

Ce matin le drain n'est pas posé, le remise en place des terres n'est pas faite : je ne peux pas me faire livrer le bois aujourd'hui !!
Décidément je déteste les 1er avril !!
